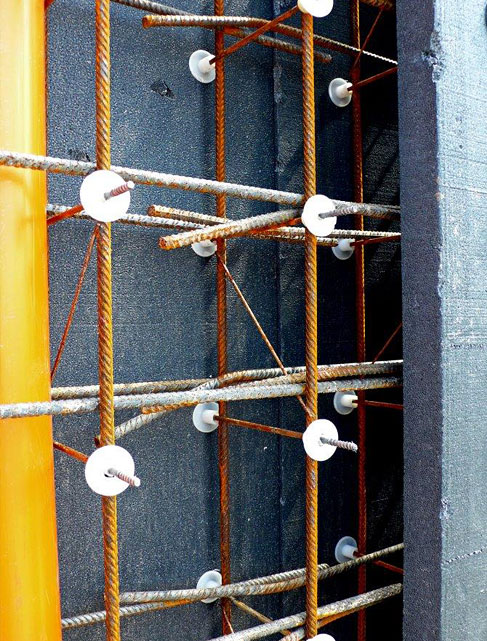

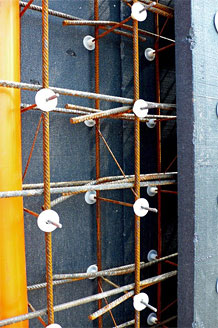

Posa dei ferri nel muro Pastbau 3
Ferri di collegamento o ripresa
Durante la realizzazione delle fondazioni della scantinato e dei solai, cioe del piano di posa dei casseri muro ~
collegamento PLASTBAU® 3, occorrerà posizionare coppie di ferri, ad intervalli e diametri stabiliti dal progettista (indicativamente ~
a ripresa ogni 20 - 40 em e 0 12 - 0 14), annegati verticalmente per una profondità adeguata e sporgenti per circa 60 - 70
cm lungo tutti i perimetri e/o posizioni ove sia prevista la posa dei casseri PLASTBAU® 3, sia esterni che interni
o di spina. Questi ferri, annegati nei piani di posa dei casseri, dovranno essere in acciaio B450C ad aderenza
migliorata. La funzione e, owiamente, quella di collegamento e ancoraggio tra le strutture orizzontali e verticali.
Infatti, una volta maturata la soletta orizzontale, i ferri verticali saranno saldamente ancorati e quando il cassero
muro sarà posizionato, calandolo dall'alto verso il basso, essi, infilandosi nello spazio tra le due lastre in EPS, si
affiancheranno ai 08/010 verticali dei tralicci costituenti l'armatura del cassero stesso. Si realizzerà così un valido
collegamento, una volta che il calcestruzzo di riempimento dei casseri sarà maturato. I ferri verticali di collegamento,
posizionati a coppie, saranno distanziati tra di lora in funzione della larghezza del vuoto tra le due lastre in EPS.
Ad esempio, per il cassero del tipo 5/15/5, essendo il vuoto che ricevera il calcestruzzo largo 15 em e distando i
ø8 dei tralicci tra lora di circa 11 em, i due ø8 verticali di ripresa o ancoraggio potranno essere posizionati a circa
8 o 9 cm di distanza tra di loro. A volte, e secondo le indicazioni del progettista legate alla situazione statiche, i ferri di ripresa, anziché essere
posizionati a coppie, possono essere previsti in un unica fila, posizionati in corrispondenza della mezzeria del cassero. In ogni
caso occorrerà prevedere la posizione in funzione della futura posa dei casseri muro.
|
|
|
 |

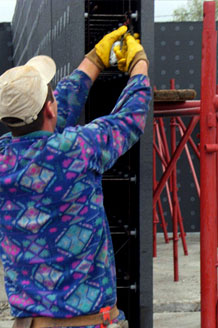

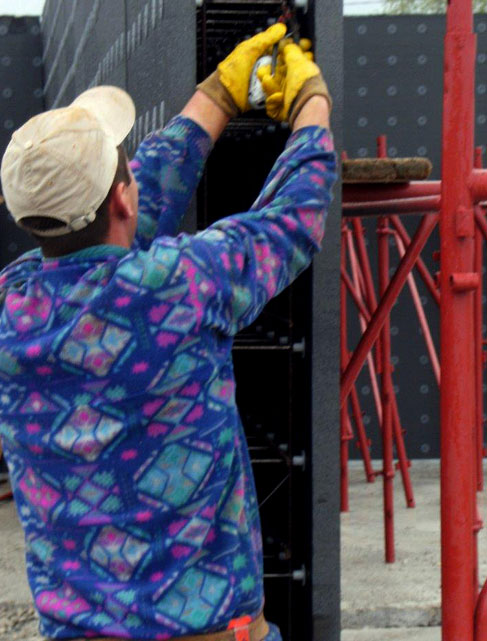

Congiunzione tra i pannelli

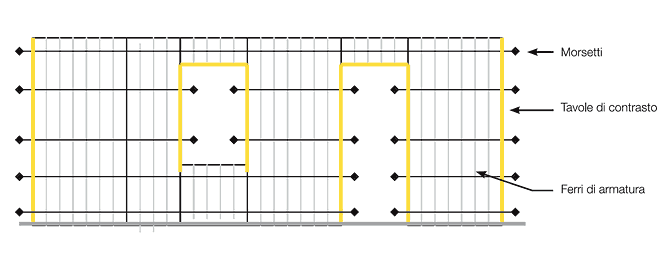

La predisposizione dei casseri al ricevimento del calcestruzzo deve
essere completata posizionando i ferri di armatura orizzontali eventuali
ferri aggiuntivi di armatura verticale, seguendo le disposizioni
dei progettisti delle strutture.

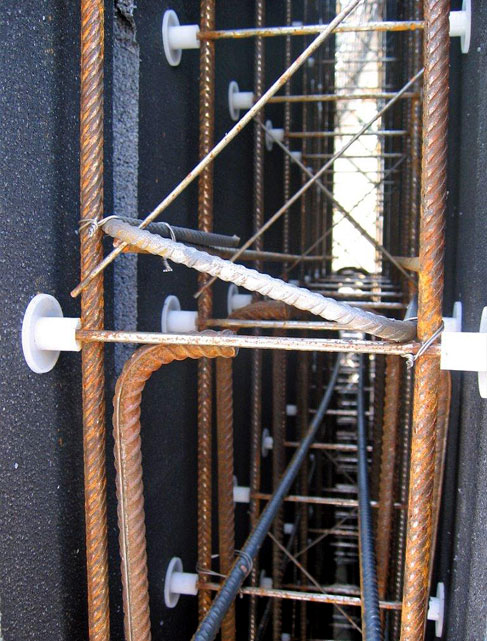

I ferri orizzontali trovano posizione a ridosso dei ferri verticali. La
configurazione delle armature dei casseri fà si che i ferri orizzontali
alloggino automaticamente all'incrocio inferiore dei ferri diagonali. I
ferri di armatura orizzontale si infilano manualmente partendo dagli
angoli, dalle aperture delle porte e dalle aperture delle finestre.
Infilare lunghi ferri può risultare difficoltoso per l'incastrarsi degli
stessi. In questa caso e' conveniente infilare prima un tubo di plastica
(del tipo impiegato per gli impianti elettrici) di adeguata sezione;
si infila poi il ferro nel tubo e si sfila il tubo. Altro metoda accettabile

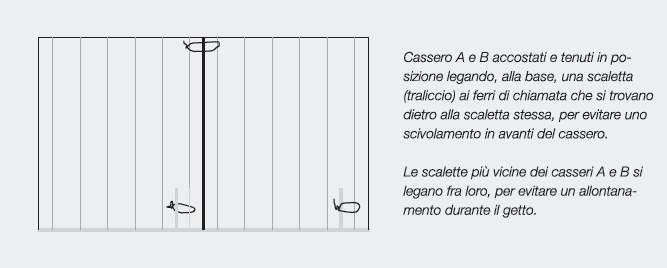

consiste nel posizionare una porzione di casseri, infilare i ferri, aggiungere
altri casseri e far correre in avanti i ferri stessi. I casseri vengono
accostati I'uno all'altro, legando con del filo metallico la base
del traliccio pili accessibile del cassero al ferro di ripresa e legando
tra loro, nella parte alta, i tralicci pili vicini di 2 casseri.

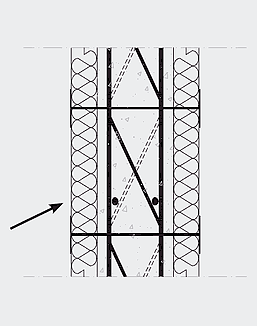

Posizione oggligatoria dei ferri trasversali
|
 |
|
 |
